两兆电缆(SYV-75-2-1×8)是通信基站和供电系统变电站里最常见的 2M 信号传输线:8 根 75 Ω 同轴线合成一缆,一头接传输设备的 E1(2048 kbit/s)支路口,一头接 DDF 数字配线架。现场开通后出的故障,几乎都不是电缆本体的问题,而是出在接头——L9、Q9 做头的质量,直接决定这条 2M 通道的误码率。
这类故障还有一个讨厌的特点:装完当天测是好的,过几天、换个温度、机器一振动就瞬断。根源多数是虚焊和屏蔽没压紧,验收时看不出来。下面按做头顺序,把现场最高频的问题整理成 7 条,照着检查可以避开大部分返工。
一、先认清这根线:SYV-75-2-1×8 是什么

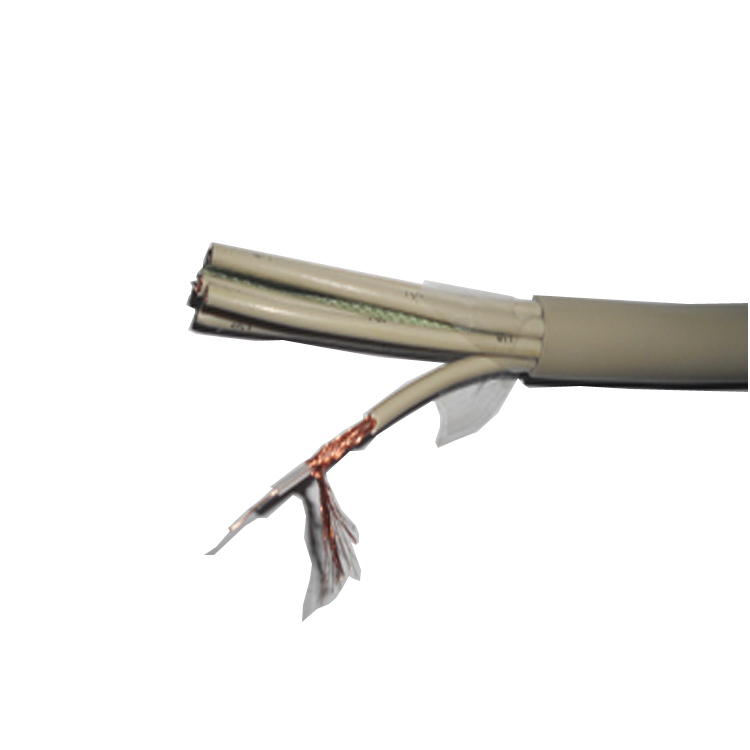

| 项目 | 说明 |
|---|---|
| 结构 | 8 根 SYV-75-2-1 同轴线绞合,外加总护套(PVC) |
| 单根同轴 | 细铜内芯 + 实心聚乙烯绝缘 + 编织屏蔽层 + 外皮 |
| 特性阻抗 | 75 Ω(不平衡式),与 E1 接口、DDF 架匹配 |
| 传输信号 | E1(2048 kbit/s)2M 中继 |
| 典型场景 | 基站传输上联、变电站调度/保护通道、PCM 复用设备 |
| 常用组合 | ×2 / ×4 / ×5 / ×8(同轴根数不同,做头工艺相同) |
注意内芯很细。SYV-75-2-1 的内导体是 0.2 mm 级的细铜芯,剥线时刀口稍微一深就刮伤甚至割断,这是后面虚焊、断芯的起点。做头时宁可用剥线钳的最小档位,一刀只切护套,不切芯。
二、L9 和 Q9 接头怎么选、用在哪
| 接头 | 俗称 / 系列 | 用在哪 | 注意 |
|---|---|---|---|
| L9 | 1.6/5.6 系列 | DDF 数字配线架、传输设备 2M 支路口 | 2M 系统一律用 75 Ω 版本 |
| Q9 | 国产 BNC | 设备侧 2M 板卡、匹配电阻盒、测试仪表 | 同样认准 75 Ω,别拿 50 Ω 的凑 |
最容易踩的坑:50 Ω 头子装到 75 Ω 系统上。Q9(BNC)和 L9 都有 50 Ω / 75 Ω 两种阻抗版本,外观几乎一样。阻抗不匹配会造成信号反射,轻则误码率升高,重则整个 2M 打不开。买头子时确认包装标注,做头前再拿万用表抽测一下也不亏。
另外,一根缆 8 根同轴,8 个头子要逐根做、逐根标号(A1~A8 / B1~B8 与芯序对应),两头顺序别打乱——8 根线外观完全一样,靠颜色根本分不出来,接反了排查起来比重做还费时间。
三、屏蔽层压紧——2M 误码的第一大根源
编织屏蔽层在接头里的作用有两个:一是维持同轴结构、保证 75 Ω 阻抗连续;二是把外界干扰挡在外面。屏蔽层没压实,两个作用同时失效。
正确做法:
- 外皮剥开长度按接头说明书来,一般 8~12 mm,剥的时候只切护套,旋转撕下,别拉扯屏蔽层
- 编织屏蔽层均匀翻平、摊开,全部收进压接套管或焊片内,用压接钳压实,成品用手轻拉不松动
- 多余的屏蔽铜丝剪干净,绝不能有单丝碰到主芯——这是做完头之后最隐蔽的短路点
- 压接套管压完检查一圈:屏蔽服帖、无外翻毛刺、与内绝缘之间无间隙
屏蔽没压紧的后果:相当于在同轴线上制造了一个阻抗突变点,反射变大;同时屏蔽连续性中断,基站开关电源的谐波、变电站的工频干扰直接串进 2M 信号。表现在设备上就是误码时好时坏、夜间比白天多、雷雨天激增,2M 误码仪测不出来规律,换设备、查软件都没用,最后重做头子立刻恢复。
四、主芯焊接:防虚焊、防烫伤,两条红线
用户现场反复强调的一句话:屏蔽要压紧,主芯要焊好。主芯焊接的常见问题就两个:
1. 虚焊——「装上看是好的,过阵子就瞬断」
| 虚焊特征 | 合格焊点 |
|---|---|
| 表面发灰、无光泽、粗糙 | 光亮、饱满、呈光滑锥形 |
| 焊锡堆在芯线表面,一碰就动 | 锡渗透进芯线,与插针熔为一体 |
| 烙铁温度不够、加热时间不足造成 | 烙铁 30~40 W(约 300~350 ℃),2~3 秒成型 |
细内芯上锡要透:先给芯线和插针孔分别预上锡(镀锡),再对插加热一次成型。不要反复补焊——补三次的焊点基本都存在隐患。
2. 烫伤绝缘——比虚焊更隐蔽
烙铁停留超过 3~5 秒,聚乙烯绝缘会烫熔收缩,主芯与屏蔽层之间的绝缘被破坏。轻则漏电增大、误码,重则芯屏短路,这条 2M 直接断。焊接时动作要快,一次到位;烫过的头子直接剪掉重做,别心存侥幸。
焊完必测两项:万用表蜂鸣档,① 芯对芯(两头同序号)导通;② 芯对屏蔽不通。第二条很多人省了,而烧烫短路恰恰只有这一步能查出来。
五、敷设与成端:给信号留好环境
| 项目 | 要求 | 违规后果 |
|---|---|---|
| 弯曲半径 | ≥ 10 倍电缆外径,走线不硬折、不直角拐弯 | 内芯断裂、阻抗突变、衰减增大 |
| 与电源线距离 | 与 -48 V 电源线、动力电缆间距 ≥ 0.3 m,不得同槽捆扎 | 开关电源谐波串入,误码常年查不清 |
| DDF 成端 | 留余量盘绕,扎带松紧适度,不勒伤护套 | 护套变形,阻抗特性改变 |
| 接头防护 | 热缩管封护,挂标签注明序号与走向 | 氧化受潮,半年后接触不良 |
基站和变电站机房里线多,最常见的就是图省事把 2M 缆和电源线捆成一束走线架。刚开通没事,负荷一上来电源纹波就串进信号,这种干扰在误码仪上是持续背景误码,与接头故障的「间歇误码」不一样,可以据此区分。
六、开通前测试:三项缺一不可
- 2M 误码仪对打:两端环回,跑 15 分钟以上无误码才算合格,别拿「设备灯亮了」当验收标准
- 万用表两项:芯-芯导通、芯-屏蔽不通(逐根做、逐根测)
- 设备侧观察:传输板 2M 告警(LOS / AIS)全部复位,持续观察半小时无瞬断记录
七、故障现象对照表:先查头子,再查设备
| 故障现象 | 最可能原因 | 处理 |
|---|---|---|
| 2M 误码时好时坏、夜间加重 | 屏蔽层压接不紧或主芯虚焊 | 重做两端头子,压紧+焊透 |
| 上电即 LOS(信号丢失) | 主芯虚焊、断芯,或芯序接反 | 万用表逐根通断,重焊 |
| 雷雨天误码激增 | 屏蔽失效,接地不良 | 检查屏蔽压接与 DDF 接地 |
| 白天正常、负荷高峰误码 | 与电源线并行,谐波干扰 | 分开走线,间距 ≥ 0.3 m |
| 长距离后信号衰减大 | 中间接头过多、弯折过度 | 减少接头,整根换线 |
现场经验顺序:遇到 2M 问题,先重做两端头子,再查传输设备。重做 8 个头子半小时,等设备厂家远程排查一整天,大概率结论还是「线的问题」。
附:两兆电缆做头检查速查表
| 检查项 | 标准 |
|---|---|
| 接头阻抗版本 | L9 / Q9 一律 75 Ω |
| 屏蔽层 | 翻平压实,轻拉不脱,无单丝碰芯 |
| 主芯焊点 | 光亮饱满无虚焊,加热 ≤ 3 秒 |
| 芯-屏蔽 | 万用表确认不通 |
| 弯曲半径 | ≥ 10 倍外径 |
| 与电源线间距 | ≥ 0.3 m,不同槽捆扎 |
| 开通验收 | 2M 误码仪 15 分钟无误码 |
| 标识 | 两头 8 芯逐根标号对应 |
以上工艺要点适用于 SYV-75-2-1 系列及同规格 75 Ω 数字同轴电缆。实际工程以设计文件和设备厂家接口规范为准。
